وقت إنتاج مدلك مخصص: لماذا يستغرق الأمر 2-4 أسابيع؟

  • بواسطة Grace
  • تم التحديث في

لديك تصميم منتج رائع جاهز للانطلاق، ولكن هناك خوف مزعج يعيقك: هل سيؤدي التخصيص إلى تأخير إطلاق منتجك؟ كل يوم تأخير يبدو وكأنه ضربة مباشرة لدخولك السوق، وهذه مجازفة لا يمكنك تحملها. لكن الحقيقة هي أن إدارة وقت إنتاج أجهزة التدليك المخصصة لا ينبغي أن تكون مقامرة، بل يجب أن تكون علمًا.

فلنوضح الأمر أولاً: تخصيص جهاز التدليك الكهربائي بعلامتك التجارية الخاصة بلون وشعار وتغليف فريد سيضيف ما بين أسبوعين إلى أربعة أسابيع إلى جدول الإنتاج الزمني. لكن هذا ليس دليلاً على بطء المصنع، بل هو علامة على عملية مدروسة ومراقبة الجودة يتبعها أي مورد جيد لأجهزة التدليك في الصين. إن فهم أين يذهب هذا الوقت هو الخطوة الأولى لإتقان جدولك الزمني.

دعنا نحلل الأمر.

إذًا، لماذا يطيل التخصيص فعلاً فترات التسليم؟

دائمًا ما يُقال لك أن التخصيص يستغرق وقتًا أطول، ولكن من النادر أن تحصل على إجابة مباشرة حول السبب الدقيق. هذا النقص في الشفافية هو ما يخلق عدم اليقين. الإجابة الحقيقية ليست في أرضية المصنع؛ بل في سلسلة التوريد بأكملها التي يجب بناؤها من الصفر، فقط من أجل منتجك.

الطلب المخصص ليس مجرد تعديل بسيط؛ إنه يطلق ثلاث عمليات جديدة تمامًا:

  • توفير مواد متخصصة
  • إنشاء أدوات آلية مخصصة
  • إجراء حلقة منفصلة للموافقة على التصميم

أتذكر عميلاً، وهو موزع رئيسي لسلسلة متاجر تجزئة في الاتحاد الأوروبي، أخبرني أن رؤية تحليلنا لهذه المراحل لطلب جهاز التدليك المصمم حسب الطلب (ODM) كانت "لحظة الإدراك" التي أعطتهم الثقة للالتزام بموعد نهائي ترويجي كبير.

الترويج-مدلك-المورد

فكر في الأمر على هذا النحو: المنتج القياسي يشبه الطبق الأكثر شعبية في مطعم. المكونات متوفرة دائمًا، والطهاة يحفظون الوصفة عن ظهر قلب. إنها عملية سلسة وقابلة للتكرار. أما طلب عنصر مخصص فيشبه أن تطلب من الشيف إعداد طبق خاص جديد تمامًا. فجأة، هناك عملية جديدة بالكامل. إن توفير لون بانتون معين ليس مجرد خلط للطلاء؛ بل يعني العثور على الأصباغ الصحيحة وإجراء دفعات اختبار لضمان ثبات اللون. هكذا تتجنب "تدهور الجودة" لاحقًا. هذا النهج المنظم هو ما يميز الشريك الموثوق عن الذي يخبرك فقط بما تريد سماعه. إنه يحول الفوضى المحتملة إلى معالم يمكن التنبؤ بها.

جدولك الزمني، مفصل خطوة بخطوة

التقديرات الغامضة لا قيمة لها عندما تحاول تخطيط التسويق والشؤون المالية. إذا كنت تسأل "كم يستغرق إنتاج جهاز تدليك مخصص؟"، فأنت بحاجة إلى بيانات ملموسة. إليك نظرة شفافة على أين يذهب الوقت، بناءً على كل طبقة من التخصيص تضيفها.

كنت في مكالمة مع عميل من قطاع العافية المؤسسية في الولايات المتحدة وكان سعيدًا جدًا لأن جدولنا الزمني المفصل لـ أجهزة التدليك القابلة للارتداء التي تحمل علامتهم التجارية سمح لهم بمزامنة وصولها بشكل مثالي مع أسبوع الصحة السنوي لشركتهم. لقد جعل ذلك البرنامج بأكمله نجاحًا هائلاً.

الترويج-مدلك-المورد

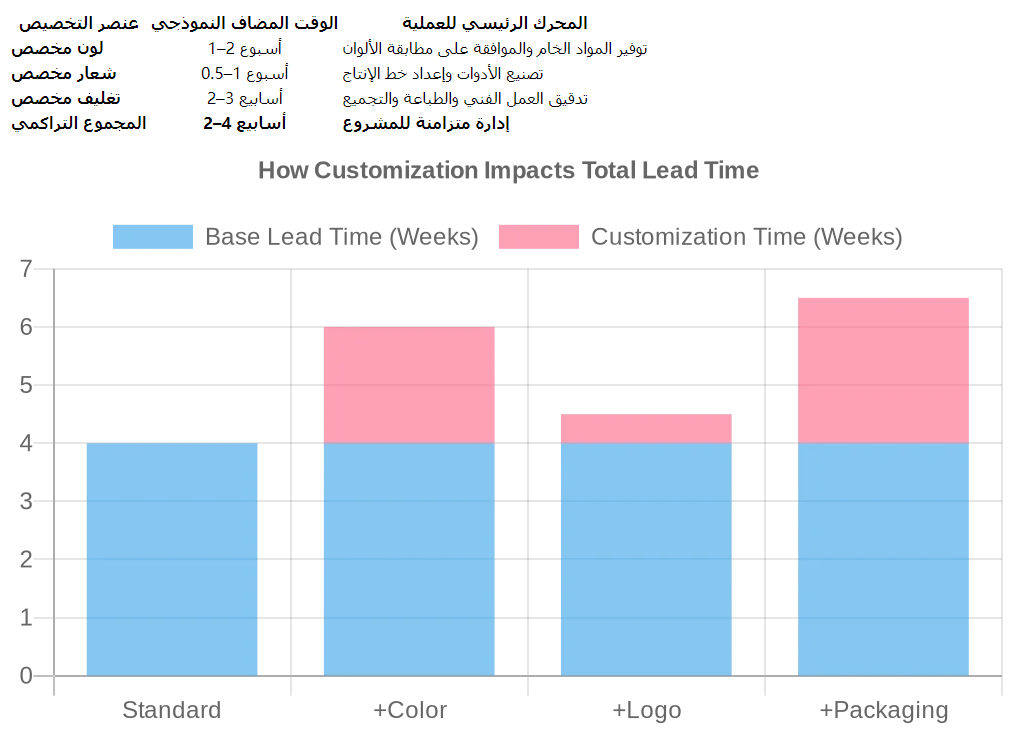

لمنحك نفس الوضوح، قمنا بتحديد الجداول الزمنية لكل نوع من أنواع التخصيص. وفي حين أن بعض هذه العمليات تحدث في نفس الوقت، إلا أن لكل منها تكلفتها الزمنية غير القابلة للتفاوض.

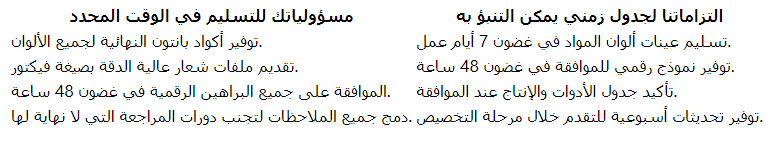

تحدي توفير المواد: ألوان مخصصة (1-2 أسبوع)

الأمر كله يتعلق بالمواد الخام. لألواننا القياسية، لدينا إمداد مستمر. ولكن إذا أردت لون بانتون معينًا، فعلينا توفير أصباغ جديدة وإنشاء دفعة بلاستيكية رئيسية جديدة. وهذا يشمل طلب عينات، والحصول على موافقتك، ثم تصنيع دفعة المواد الكاملة—كل ذلك قبل أن يصل منتجك حتى إلى خط الإنتاج الرئيسي.

مرحلة الأدوات والإعداد: تطبيق الشعار (حوالي أسبوع واحد)

يحتاج شعارك إلى أداة جديدة. سواء كانت لوحة طباعة حريرية أو أداة نقش بالليزر، يجب تصنيع تلك الأداة واختبارها خصيصًا. بعد ذلك، يتعين علينا إيقاف تشغيل آلة، ومعايرتها بالأداة الجديدة، وإجراء فحوصات للتأكد من أن الشعار واضح وموضوع في مكانه الصحيح في كل مرة.

مسار الإنتاج الموازي: التغليف (2-3 أسابيع)

فكر في التغليف المخصص كمشروع تصنيع منفصل خاص به. إنهاء العمل الفني، وإنشاء لوحات الطباعة، وتجميع الصناديق كلها تحدث جنبًا إلى جنب مع إنتاج جهاز التدليك الخاص بك. هذا المسار له فترة تسليم خاصة به، ونديره بحيث تصل الصناديق النهائية تمامًا بينما تمر أجهزة التدليك الخاصة بك بفحص الجودة النهائي.


كيف يمكنك تقليل التأخيرات وتأمين إطلاقك؟

لنكن واقعيين: الخوف الأكبر ليس التأخير المخطط له، بل هو التأخير المفاجئ الذي يعصف بإطلاقك بأكمله. هذه المفاجآت تأتي دائمًا تقريبًا من سوء التواصل أو التغييرات في اللحظة الأخيرة. الطريقة الوحيدة لمنعها هي من خلال عملية استباقية وتعاونية.

أقوى شيء يمكنك القيام به للتحكم في جدولك الزمني هو إنهاء جميع أصول التصميم الخاصة بك قبل بدء الإنتاج. أخبرنا شريك تجزئة كندي أن قائمتنا المرجعية البسيطة لما قبل الإنتاج قللت وقت الموافقة الداخلي لديهم إلى النصف، مما يعني أن طلبهم الموسمي الكبير لـ جهاز تدليك كهربائي بعلامة تجارية خاصة وصل قبل الموعد بأسابيع.

الترويج-مدلك-المورد

بمجرد موافقتك على تصميم للإنتاج الضخم، فهذه نقطة تسليم حاسمة. أي تغيير بعد تلك النقطة—حتى لو كان صغيرًا—يمكن أن يسبب تأثيرًا متسلسلاً. تعديل طفيف على لون بانتون قد يعني أننا يجب أن نتخلص من المواد الخام ونبدأ من جديد. هذه ليست تعديلات بسيطة؛ إنها إعادة ضبط للعملية. لمنع هذا، قمنا ببناء إطار عمل يعتمد على المسؤولية المشتركة. إنه نظام بسيط وفعال.

دورك: اتخذ قرارات مبكرة والتزم بها

أكبر تأثير لك على الجدول الزمني يأتي من سرعة ونهائية قرارات التصميم الخاصة بك. كلما حصلنا على ملفات نهائية جاهزة للطباعة وأكواد ألوان مؤكدة بشكل أسرع، كلما تمكنا من بدء التوريد والأدوات بشكل أسرع. الأمر بهذه البساطة.

دورنا: إدارة المشروع بشفافية

مهمتنا هي أن نقدم لك جدولًا زمنيًا واضحًا للمشروع من اليوم الأول ونبقيك على اطلاع في كل مرحلة. نحن نتولى المهمة المعقدة المتمثلة في التأكد من أن جميع مسارات التخصيص المختلفة—المنتج، الشعار، التغليف—تجتمع جميعها بشكل مثالي للتجميع النهائي.


خلاصة القول؟ تلك الأسبوعين إلى الأربعة أسابيع الإضافية ليست علامة على الفوضى. إنها علامة على عملية منظمة ومهنية. من خلال فهم هذه المراحل والتخطيط لها مع شريك شفاف، يمكنك بناء منتج فريد وسلسلة توريد موثوقة يمكنك الاعتماد عليها حقًا.
